刚装好的新房不到两年, 墙面和天花就出现大面积开裂、掉皮, 找装修公司理论却被“踢皮球”, 实在是冤大头
装修公司绝不会告诉你的6个避坑细节 看懂省下好几万冤枉钱
01.警惕“零增项”低价套路,合同要签死很多公司用低价套餐吸引客户,嘴上承诺“零增项”,可等到拆旧墙发现要加固、水电需全改时,报价一下子多出30%。
反坑指南:
要求提供完整报价清单,明确可能产生的增项,并注明“从送货到安装结束无其他费用”。 签订闭口合同,并保留20%尾款,待竣工验收合格后再支付。 仔细审查合同免责条款,警惕“以实际发生为准”这类模糊表述。明确工期及延期责任:若因乙方原因导致延期,需按100元/天赔付。
很多人第一次装修,对需要采购的材料、时间、价格、品牌选择,以及总体预算和已花费用都缺乏清晰的概念。
填写下方表单报名 领取张家港装修大礼包

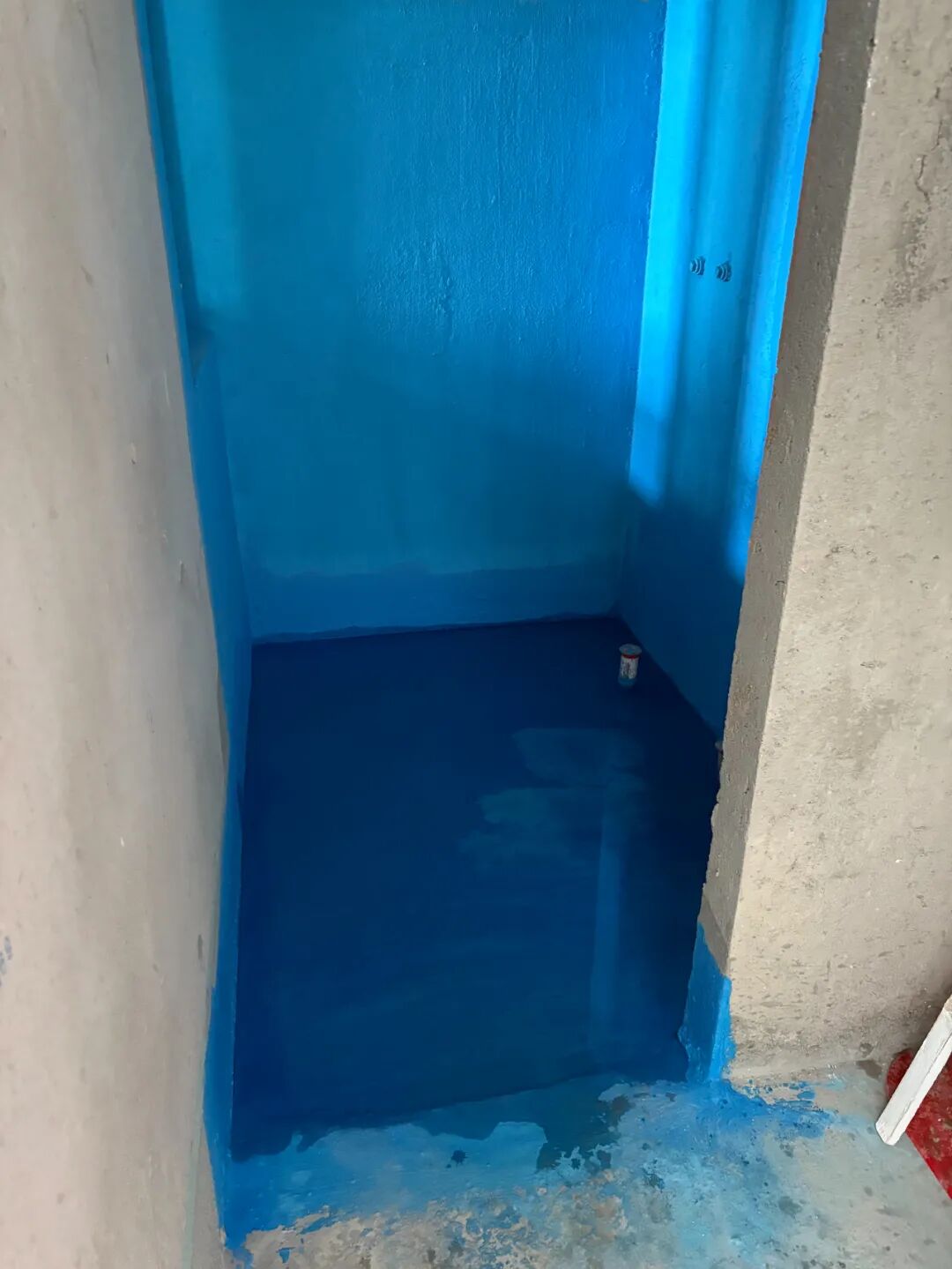

02. 防水工程是重中之重,做错后果严重 去年某豪宅漏水案例触目惊心,问题主要出在: 防水涂料涂刷太薄(应横竖各刷2遍); 未做足闭水试验(建议做满72小时); 阴角处未做圆弧处理。

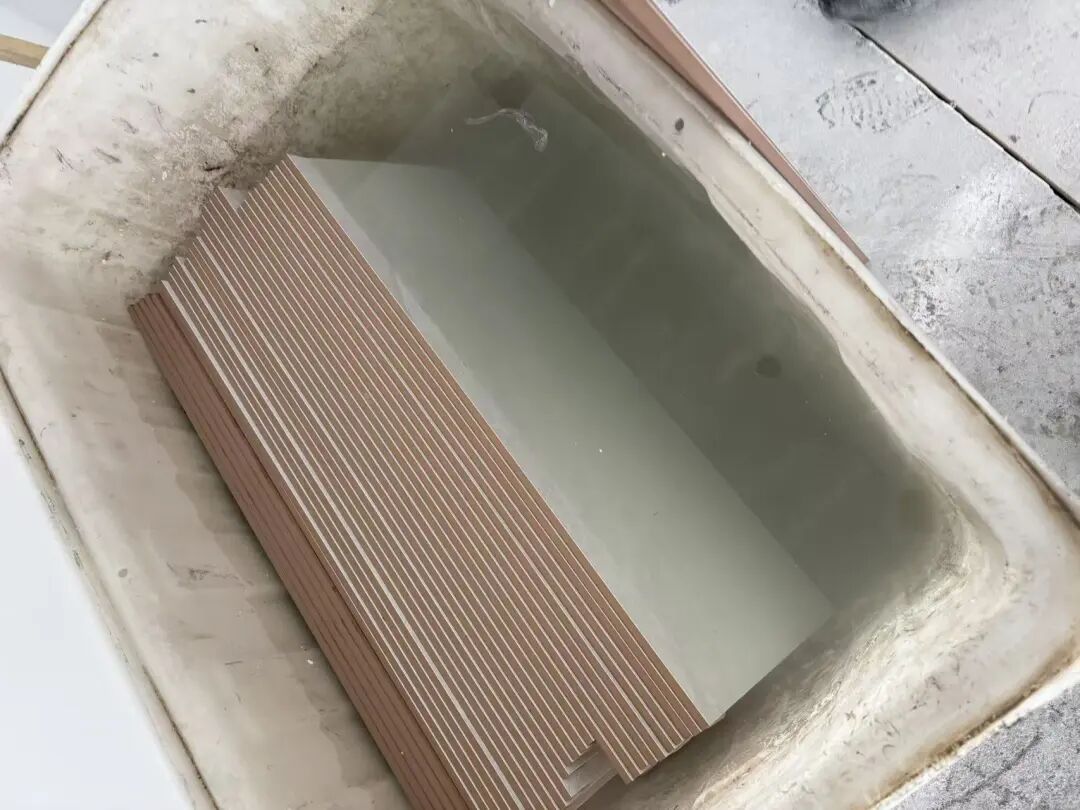

正确做法: 卫生间防水高度应做到1.8米,厚度不低于1.5mm,务必刷满。门口要做防水坝,全屋有地漏的区域都需做防水,建议亲自监工。 如果楼下邻居不配合验收,切勿直接联系,应通过物业沟通,避免吃力不讨好。
03.瓷砖空鼓非小事,规范施工是关键有业主家800×800mm瓷砖通铺,不到一年就突然鼓起,噼里啪啦作响。原因在于: 直接用水泥砂浆贴大砖,未使用背胶; 未留伸缩缝,热胀冷缩导致起拱开裂。
验收时: 务必拿空鼓锤全屋敲击,空鼓率超过5%必须返工。
敲击瓷砖四角和中心点,声音空旷为空鼓单片瓷砖空鼓率不超过15%为合格整面墙空鼓率不超过5%为合格。
填写下方表单报名 看你家户型的设计方案 精选3家设计团队 0元领取
04.全屋定制套路深,90%的人会踩坑。

柜门柜体不同材质:柜体是颗粒板,柜门却偷偷改用密度板,美其名曰“造型需要”。 →应对技巧:要求商家将柜门柜体材质明确写进合同,并拍照留底,特别注意尺寸标注。
见光板漫天要价:侧面露出柜体很丑,加一块同色见光板竟要500元/㎡。 →应对技巧:提前算好见光板面积,争取将其价格谈至投影单价的三分之一。
灯带报价陷阱:灯带50元/米看似便宜,但变压器单独收费200元。 →应对技巧:谈价时要求“灯带+变压器打包价”,总价直接砍30%。
其他必须沟通到位的细节:
1. 报价按投影面积计算?问清层板、抽屉是否另收费。 2. E0级板材 ≠ 0甲醛,务必查看CMA检测报告。 3. 柜门超过1.5米,必须加装拉直器。 4. 厨房台面需加衬板,否则剁骨头易开裂。 5. 所有沟通好的细节,都要采用文字形式确认并留底,防止后期推诿扯皮。

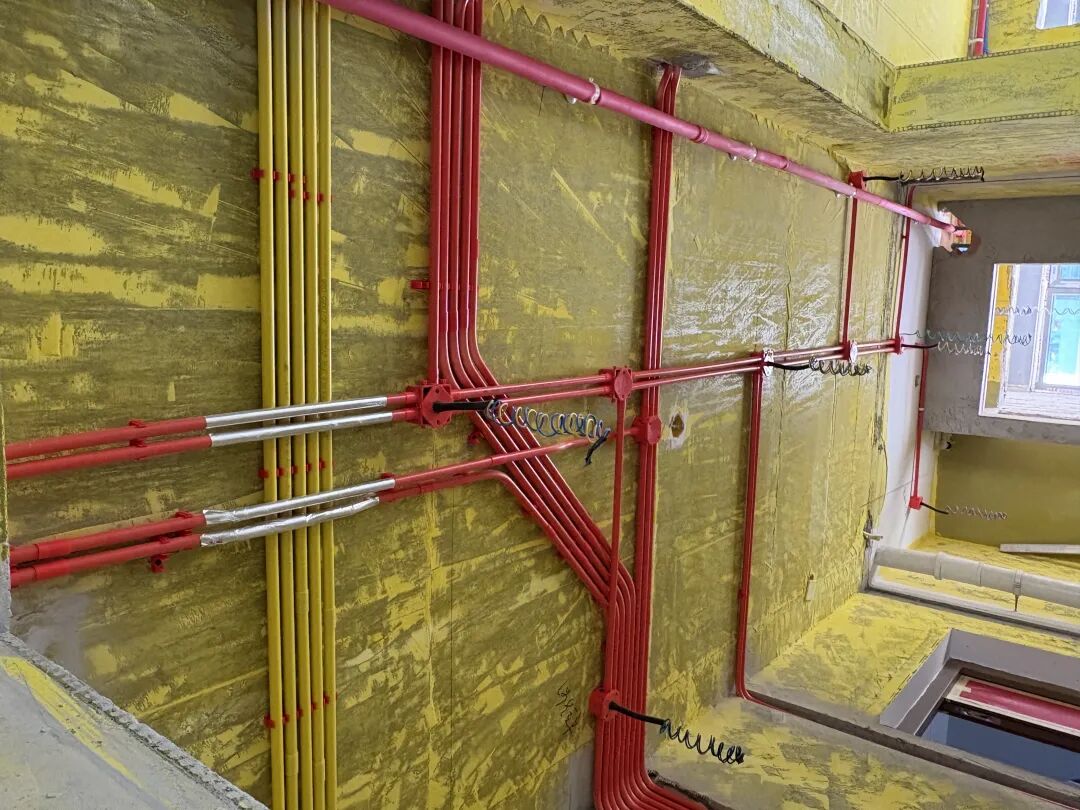

05.水电改造是隐蔽工程重灾区曾有过非常离谱的案例:电线直接埋进保温层!务必注意: 强弱电交叉处包锡箔纸抗干扰; 线管转弯应使用大弯工艺,方便日后维修; 冰箱设单独回路,出差时可关闭其他电路; 电线选BV线,不选BVR线。
水电改造是隐蔽工程,验收前务必逐项核查,否则一旦出问题就得砸墙重做。 06.验收环节易疏忽,细节决定成败
查地漏排水:拿桶装水测试所有地漏排水速度。别抱着“遇到算倒霉”的心态,国家标准明确规定:湿区排水坡度应为一米内一厘米。入住前务必彻底解决,让钱花到实处! 验墙面平整度:用手电筒斜照墙面,一眼可看出是否平整。 试开关插座:带一个手机充电器,逐个测试。 查门窗密封性:夹一张A4纸,抽不出即为合格。
特别提醒: 装修完别急着付尾款!至少保留10%的尾款,先找爱上网验房,发现问题整改完毕再结算。
希望这份梳理后的指南,能助你装修之路更顺遂,少踩坑,少花冤枉钱!
